富贵彩 纹理涂层施工组织计划
1.适用范围
该工艺适用于水泥砂浆,混合砂浆,石膏板,混凝土板,旧涂料等基层的纹理涂层。
2.施工准备
(1)材料准备
富贵彩 A)底漆:水渗透底漆,用于耐碱,密封,并且对介质涂层具有良好的粘附性。
B)中间涂层(颗粒状纹理砂):颗粒状纹理砂,形成纹理颗粒排列。
C)面漆:覆盖水性面漆,保护中间涂层,防水,防风雨,抗紫外线和防刮。
(2)工具和用品准备
A)刷牙工具:刷子,行,桶,平衡,刻度。
B)辊涂工具:羊毛辊简单,海绵辊简单。
富贵彩 C)喷涂设备:空压机,手持式喷枪,喷雾桶,各种规格喷嘴,高压软管。
D)扁平工具:小木板,硅胶玻璃楣板。
3.技术准备
A)检查并接受基本检查,检查混凝土和抹灰表面等基层是否经过质量检查。
B)基层应光滑,干净,无浮砂,无炮轰,
富贵彩 C)混凝土和抹灰表层的含水量应低于10%,pH值应小于10.通常新施用的基层应在夏季干燥14天,在冬季干燥28天。通风。
D)建议在外墙上使用水泥混凝土和其他高强度腻子。同时,刮擦不应太厚,应涂上底漆和面漆。
E)根据设计要求,检查修补材料腻子,底漆和面漆的品种,规格,颜色和涂层工程。
富贵彩 F)在大面积施工样品之前,操作人员应根据预定的施工工艺要求制作“样品”或“样板房”。经设计施工单位批准后,作为验收依据。
G)应对现场门窗,灯具,电源插座和地板进行屏蔽,以避免在施工期间受到油漆污染。
H)人事组织施工队应有施工负责人,主要操作人员必须接受过程施工技术的培训。只能聘用合格人员,辅助工人应有专人指导。

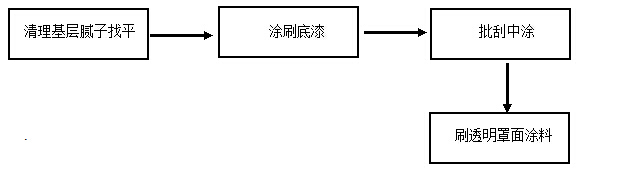

(1)过程程序
(2)技术参数
序号 | 名称 | 涂刷次数 | 理论用量(平方米/公斤) |
1 | 底漆 | 一遍 | 5-8平方米/公斤 |
2 | 颗粒中涂 | 两遍 | 1平方米/2.5公斤 |
3 | 透明罩光面漆 | 两遍 | 5-6平方米/公斤 |
首先,施工单位将检查并接受水泥砂浆的底层,检查是否有空鼓,裂缝平整度,表面强度,滴水线的阴阳角,并通过隐藏的工程验收表后底层合格
二,批量抓取方法
1)批量刮削前,墙壁底部均匀润湿,墙面光滑。白水泥和胶水直接刮在墙面上。过程为2,表面要求光滑,没有刀痕,以确保表面层没有凹凸阴影。
富贵彩 2)墙面相对平坦。在感觉不好的地方使用2米标尺靠墙。留下痕迹,用黑色水泥填充,然后批准白水泥。
3)墙面不平整,高处应平整,低处应填充,再用黑水泥刮去,最后批准白水泥。
4)墙面为胶合板表面,板的拼接缝需要用胶带粘贴,然后涂上白水泥。
5)墙的原始底层是腻子。铲去白水泥,用黑色水泥刮去。最后,刮去白水泥。
富贵彩 6)表面光滑,粗糙的铁板表面用普通黑水泥刮擦,用铁板除去砂子,首先批准白水泥。
B,刷防潮底漆
富贵彩 1.当墙上的白水泥干燥时,刷上防潮底漆。
二,技术要求:
富贵彩 1.墙上的杂物,如铁丝,木板,钢头,浮砂等,必须首先拆除,然后用白水泥拉出脚手架钢丝或钢筋,然后再装白水泥货架清理完毕后,最后批准了白水泥。
2,批量用珠子刮角,使垂直线垂直,水平线水平,阴角整齐,被刮墙留下的铁板痕迹应平滑,墙面为没有用手触摸。确切地说,中午在阳光直射下没有波纹。
3.批准的墙必须连续三天浇水,每天至少浇水2次,并在高温天气浇水4次。通常,表面不得失水。
C,批量刮,喷涂纹理涂层
一,施工方法
1.在喷涂纹理涂层之前,施工人员和班长首先检查底层,然后在通过测试前通过夏季隐藏的工程验收表。
2,批量刮削工艺:批量刮涂,将粒状质地的砂料搅拌均匀,然后用一批刀进行分批。请注意,批刀的方向应始终在一个方向上保持一致,并且批刀应尽可能平整。应使用具有手腕强度的刀子将刀子弄平,以使颗粒尽可能均匀。
富贵彩 3.喷涂过程:装上喷枪后,右手拿枪,枪支持枪。不要面对墙壁,慢慢打开阀门调节压力,直到它适合,然后快速移动到墙壁,枪口应垂直喷洒到喷涂表面。喷雾完成后,应迅速关闭。喷枪距离大约40厘米。
4,光滑型可以一次直接喷涂,但必须保证熔合,不能通过底部,对于粗糙型浮点比较大,必须在两个过程中进行,一个打开小点压力,大浮点均匀喷到墙上,第二是打开空气压力然后喷到外层,使表面溶解并能反射大点。
5,墙面空间一般不超过1.2m,当划分不太宽时,可喷单枪,当温度高时,应同时喷两枪,宽度大于1.2 m,至少两支喷枪应平行喷涂,温度高喷洒一次并喷在表面上。
6,喷涂负角有两种方法,一种是先喷一个面,稍微干一下后,用挡板挡住这边再喷另一边:二,两把枪从角落中间喷到两侧,所以负角不会积累浮沙。
D.防水面漆
在使用防水面漆之前,应使用砂纸(目的是使墙面光滑,不会悬浮浮灰)。在轧制面漆时,应反复进行垂直和平面交叉轧制,以避免光泽不均匀,并应防止在进料时滴在墙壁上。另一方面,防A方特殊要求,在面漆干燥后,要求具有完全光泽,并且石材涂料具有防水和防污性。
5,注意事项
富贵彩 1)使用涂料前检查标签,仔细混合。使用后,盖子应紧紧关闭。
富贵彩 2)涂料的储存和施工应符合产品规范中规定的温度条件。它通常应该在家中高于5°C。如果发现已经过了储存期,必须先由检验部门确认才能使用。
3)应在环境条件和相对温度低于75%的条件下使用。
富贵彩 4)涂料的颜色应由制造商完成,以确保一批涂料产品的颜色一致。
5)施工期间,避免在雨,雪,雾,霜冻天和刮风沙天中施工。
富贵彩 6)涂层干燥后,在交付前不应长时间浸入水中,以免发生质量事故。
富贵彩 7)应清洁刷牙工具并及时保管。
6.安全措施
1)施工前,应检查框架是否牢固固定,施工前是否安全可靠。
富贵彩 2)禁止穿拖鞋,硬底鞋和高跟鞋在货架上工作。架子上不再有人聚集在一起。
3)使用梯子时,应在两个梯子之间设置拉绳,梯子脚应用橡胶或砂布包裹,以防止滑倒。
4)必须根据电气安全规定安装和接线建筑和照明设备。严禁连接和接线。
富贵彩 5)配备必要的防护眼镜和防护面具
6)对员工进行安全教育。
